许多人都在好奇冷库是如何从一个想法变成一个具体的工程的,今天就为大家介绍已经润爽制冷的工作流程。。
一切都是从一个电话开始的...
2016年9月8日,润爽制冷的客服人员小王接到了来到山东王先生的咨询电话,原来他们准备在县里面的合作社建一个中型的蔬菜保鲜冷库,因为地方比较偏远,预算有限通过多方咨询终于找到了润爽制冷,小王通过与王先生的沟通,确认他的建造要求,然后把信息转交给工程师郑师傅,郑师傅从事冷库安装10多年,对冷库工程有着十分丰富的经验,先由他回电给王先生再次确认王先生的需求,然后先大略的给出安装方案,经过比较后王先生最终选择了润爽制冷。
2016年9月9日,郑师傅独自踏上了开往山东的火车,因为每一个工程都需要现场考察,再结合当地的实际情况才能给出最终的冷库安装方。所以每个库都需要我们的工程师亲自去测量,考察现场!经过详细的测量并结合当地的实际情况,最终确定了库体的实际尺寸是:20*10*6m..
2016年9月10日,冷库设计图图纸出炉,并发给客户定稿。
2016年9月11日,安装方案通过,签订安装合同。
2016年9月14日,合同到达山东王先生的手里 ,并支付30%的预付款。
2016年9月15日,设备进厂。

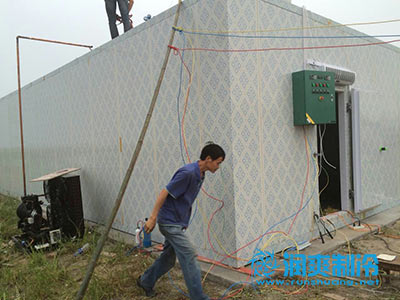

2016年9月21日,设备出场并发往山东,同时安装人员就位。

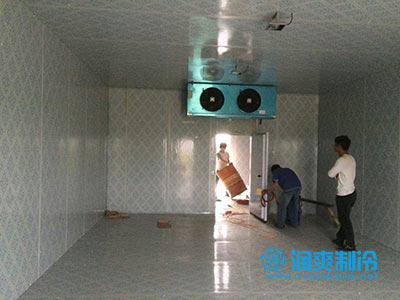

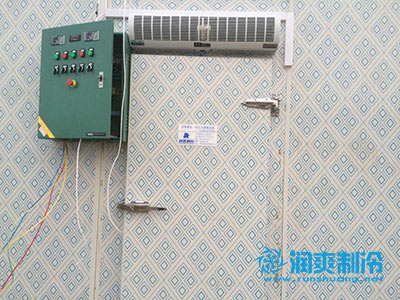

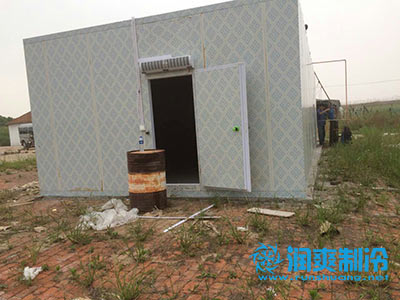

2016年9月30日,冷库安装完毕。
2016年10月12日,冷库通过试用期运行正常,万先生支付剩余70%的安装款。
历时37天,一个1200m³的中型保鲜冷库建设完成。
